1級電気工事施工管理技士 過去問
令和8年度(2026年)
問57 (施工管理法(応用能力) 問3)
問題文

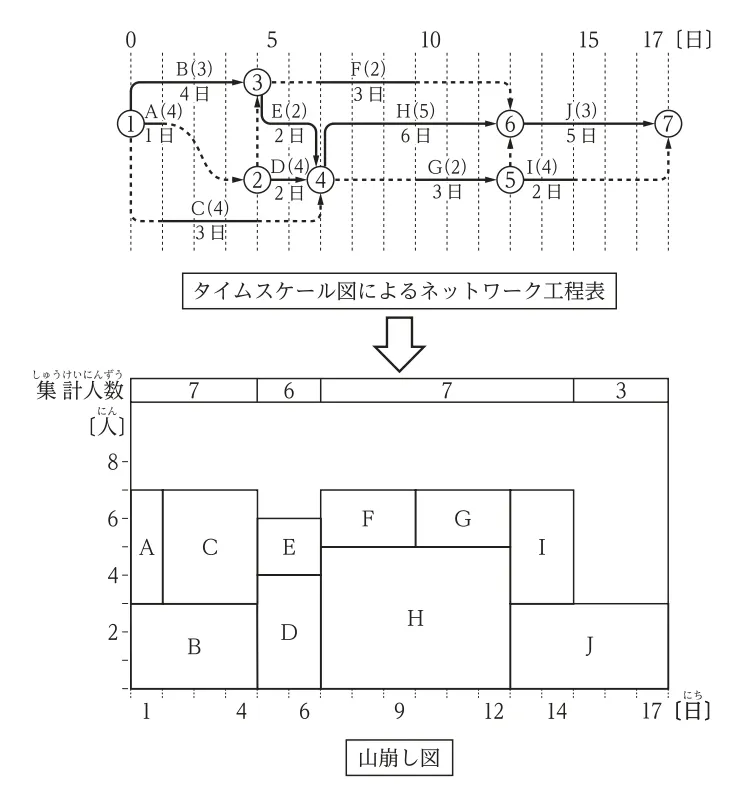

作業現場の合理的な配員計画のため作成した図示のネットワーク工程表及び山崩し図に関する記述として、最も不適当なものはどれか。
ただし、◯内の数字はイベント番号、アルファベットは作業名、( )内数字は作業員数、日数は所要日数を示す。なお、山崩し図は山積み図を山崩しした結果の図をいう。
ただし、◯内の数字はイベント番号、アルファベットは作業名、( )内数字は作業員数、日数は所要日数を示す。なお、山崩し図は山積み図を山崩しした結果の図をいう。
このページは閲覧用ページです。
履歴を残すには、 「新しく出題する(ここをクリック)」 をご利用ください。
問題
反映中…
1級電気工事施工管理技士試験 令和8年度(2026年) 問57(施工管理法(応用能力) 問3) (訂正依頼・報告はこちら)
作業現場の合理的な配員計画のため作成した図示のネットワーク工程表及び山崩し図に関する記述として、最も不適当なものはどれか。
ただし、◯内の数字はイベント番号、アルファベットは作業名、( )内数字は作業員数、日数は所要日数を示す。なお、山崩し図は山積み図を山崩しした結果の図をいう。
ただし、◯内の数字はイベント番号、アルファベットは作業名、( )内数字は作業員数、日数は所要日数を示す。なお、山崩し図は山積み図を山崩しした結果の図をいう。
- 山崩し図は、クリティカルパス上の作業を底辺に置いて作成したものである。
- 山崩し図及びネットワーク工程表は、山積み図の各作業の作業員数を変更せず作成したものである。
- 全工期の作業員の延べ人数は、105人である。
- 作業A、作業B及び作業Cを並行作業させた日の山積み図の作業員数の合計は、11人である。
- 山崩し図及びネットワーク工程表において、作業Fと作業Gの順を入れ替えて作業を行っても、日々の作業員数及び工期に影響はない。
正解!素晴らしいです
残念...
画像拡大
この過去問の解説 (1件)
01
この問題は、タイムスケール図を用いたネットワーク工程表と、作業員数を平準化した「山崩し図」の読み取りに関する正誤を問うものです。
まずはネットワーク図から、工期に影響を与えるクリティカルパス(最長経路)を確認します。
経路を計算すると、①→③→④→⑥→⑦のルート(作業B→E→H→J)が 4日+2日+6日+5日 = 17日 となり、これがクリティカルパスであることが分かります(太線のルート)。
これらを踏まえ、選択肢をひとつずつ確認していきましょう。
クリティカルパス上の作業はB、E、H、Jです。
しかし、下段の山崩し図の5〜6日目のブロックを見ると、クリティカルパスではない作業Dが底辺に置かれ、クリティカルパスであるはずの作業Eがその上に積まれています。
すべてのクリティカルパス上の作業を底辺に置いて作成しているわけではありません。
したがって、これが最も不適当な記述であり、正解です。
山崩しとは、1日あたりの作業員数のピークを抑えるため、余裕時間(フロート)のある作業の「実施時期(スタート日)」を前後にずらす調整のことです。
各作業に必要な作業員数そのものを変更するわけではありません。
したがって、これは正しい記述であり、この選択肢は不正解です。
各作業の(作業員数×日数)をすべて足し合わせます。
A(4×1)+B(3×4)+C(4×3)+D(4×2)+E(2×2)+F(2×3)+G(2×3)+H(5×6)+I(4×2)+J(3×5) = 4+12+12+8+4+6+6+30+8+15 = 105人
したがって、これは正しい記述であり、この選択肢は不正解です。
山積み図は、原則としてすべての作業を最早期開始時刻(一番早く始められる日)でスタートさせた状態のグラフです。
ネットワーク図の0日目(起点)を見ると、作業A、B、Cはすべて0日目から同時にスタート可能です。
この場合、1日目の作業員数は A(4人)+B(3人)+C(4人) = 11人 となります。
したがって、これは正しい記述であり、この選択肢は不正解です。
作業F(2人)と作業G(2人)は、どちらも必要人数が同じです。
また、ネットワーク図を見ると、Fは4日目〜12日目の間、Gは6日目〜15日目の間に終わらせればよい余裕(フロート)があります。
山崩し図において、F(7〜9日目)とG(10〜12日目)の実施時期をそっくり入れ替えても、全体の枠内に収まり、
1日の人数(Hの5人+2人=7人)も変わらないため、工期にも影響しません。
したがって、これは正しい記述であり、この選択肢は不正解です。
工程表と山崩し図に関する主要なポイントをまとめると、
・クリティカルパス:余裕時間(フロート)がゼロの最長経路。
・山積み図:全作業を一番早いタイミング(最早期開始時刻)で積んだ図。ピークが高くなりやすい。
・山崩し図:余裕時間のある作業を遅らせて、1日あたりのリソース(人数)を平準化した図。
・底辺の配置:山崩し図の底辺にはクリティカルパスを置くことが多いが、絶対のルールではない(本問の引っかけポイント)。
です。
覚えておきましょう。
